but:1a:1a_sae_django
Table des matières
SAE Django avec Albert Arnauld
Le tout premier projet django à effectuer en SAE, premier d'une longue série.
Le groupe d'Owen, Gabriel et Thibaut
Durant ce travail, Thibaut ne comprenait rien à la SAE, alors Owen a pris les choses en main. Le problème, c'est que Thibaut demandait constamment s'il pouvait aider, ce qui énervait Owen, car en parallèle il jouait à Boom Beach sur discord pendant les sessions de groupe tryhard sur discord.
Le groupe de Pierre, Louison et Mathéo
Pierre et Louison avait d'ailleurs réaliser ce projet la nuit juste avant en entièreté jusqu'à 5h du matin (ils ont dormi 30min) et seul le CSS ne fonctionnait (il n'y en avait pas).

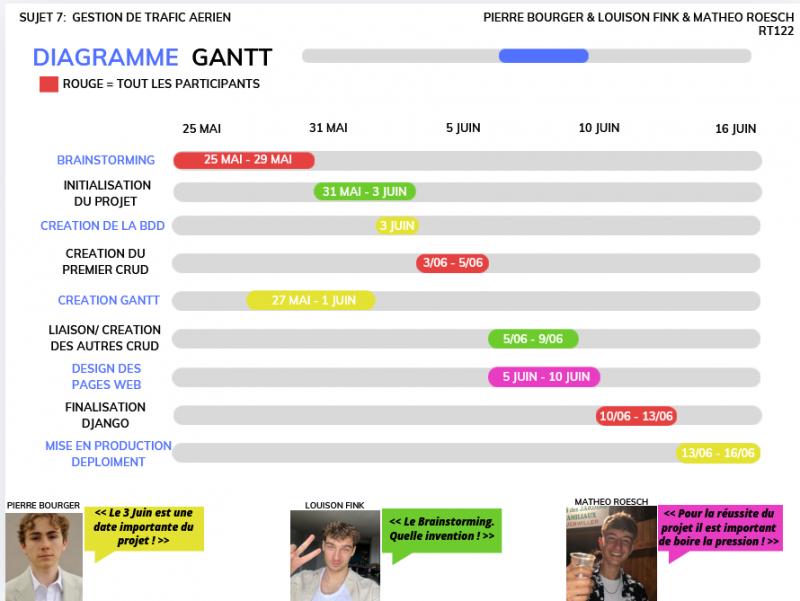

Il fallait aussi réaliser un diagramme de GANTT pour la gestion de projet, et Pierre, Louison, et Mathéo en ont créer un magnifique.
but/1a/1a_sae_django.txt · Dernière modification : de missclick
